23 2026 Zprávy z jaderné energetiky a další informace
15. srpen 2026
Zprávy z jaderné energetiky a další informace
Informace z EDU
Bloky 1- 2 blok plný výkon, blok 3 4 společná odstávka bloku3 a 4 pro kontroly a
testy . Odstávka pro výměnu paliva, BLOK 4
INFORMACE Z JE TEMELÍN
14. 8. 2026. První i druhý blok jsou v provozu. Pomocné systémy elektrárny pracují podle
provozní potřeby bloků.
Informace o parametrech na 1. bloku: výkon reaktoru – 100 %, výroba elektřiny od
začátku roku: 5 856 178 MWh
Informace o parametrech na 2. bloku: výkon reaktoru - 100 %, výroba elektřiny od začátku
roku: 4 320 619 MWh
První kritická situace pro Mochovce 4
Pondělí 10. srpna 2026. Nejnovější jaderná jednotka na Slovensku, Mochovce 4, dosáhla
kritického stavu a minimálního řízeného výkonu.
Začíná modernizace ostrova turbíny Loviisa
Úterý, 11. srpna 2026. Finská energetická společnost Fortum zahájila rozsáhlou
modernizaci turbínového ostrova ve své jaderné elektrárně Loviisa, což má za cíl zvýšit výkon
elektrárny a zajistit její pokračování v provozu až do roku 2050,
Začíná
modernizace ostrova turbín Loviisa - World Nuclear News
Jaderná elektrárna se musí nejdříve postavit, aby se dala provozovat.
Jaromír Novák, F.NV.
Preambule
Energetická politika v ČR a nově i v mnoha zemích světa vč. Evropy, se postupně
začíná nově objevovat s výrazným podílem jaderné energetiky, a to ať již založená na velkých
blocích nebo malých modulárních reaktorech, případně na dalších typech jaderných reaktorů. Většinu
zemí světa k tomu nutí především nemírový vývoj, který znamená opětovné zaměření průmyslu s
vysokou spotřebou energií. Další výrazný nárůst potřeb energií vyvolává i umělá inteligence
především pro datová centra.
Jak česká energetická politika, tak i politiky v mnoha dalších zemích, popisují rozvoj
jaderné energetiky v investičních objemech, finančních zdrojích, termínech a harmonogramech a
v některých případech nárocích na provozní a údržbový personál. Co obvykle chybí jsou nositelé
rozvoje – především inženýři s technickým vzděláním a se znalostí projektového řízení a
financování, to znamená lidé se schopnostmi postavit tak komplikovaná a mnoho let vznikající dílaa
odborníci s rozdílnou kvalifikací v obdobích přípravy, realizace a spouštění
elektráren.
Je nutno vycházet z logiky, že nejdříve se jaderný zdroj musí postavit a povolit
s příslušnou projektovou dokumentací, aby se dal provozovat. Což určuje pořadí přípravy a
výchovy pracovníků.
Důvody proč jsou potřeba odborníci pro řízení projektů a jejich financování
Důvody vychází z obrovského rozsahu inženýrských kapacit pro jaderný zdroj. Je známo, že
celkové inženýrské kapacity u všech účastníků výstavby jsou až 18% investičních nákladů placených
investorem. Podle zvoleného dodavatelského systému bývá nárok na kapacity investora a jeho partnerů
nižší u dodávek „na klíč“, u složitějších dodavatelských systémů se inženýrské kapacity projeví
v přímých nákladech investora.
Projektové řízení a financování dlouhodobých projektů se vyznačuje velmi složitým
multioborovým řízením, které obsahuje kromě standardních prvků a požadavků na řízení i další velice
významné znalosti a dovednosti v oblastech přípravy dokumentací a dokumentů o projektech, a to
v řádech mld. Kč. Zahrnuje vypracování průzkumů, studií, zpracování příslušných stupňů a druhů
dokumentací, povolování, výběrová řízení na dodávky v rozsahu stovek mld. Kč, vlastní
kontraktaci a dokumentaci pro financování, které v některých případech podléhá i notifikaci ze
strany Evropské komise.
Další složité multioborové řízení, které je odlišné od přípravné fáze následuje v období
vlastní realizace, spouštění a povolování provozu pro jednotlivé účastníky projektu, při
zpracovávání prováděcích projektů, při realizaci stavebních objektů, při dodávkách a montážích
technologických souborů, dodavatelské dokumentace, přípravy provozu a provozní dokumentace a
v neposlední řadě spouštění dokumentace pro jednotlivé výkonové úrovně.
A to vše u jaderných zdrojů s nutnými průkazy a zodpovědností za včasné provedení,
kvalitu a garance, časové zajištění, finanční zajištění a jejich dokladování dle předpisů jaderné
bezpečnosti a jakosti. Výše uvedené vyžaduje v klíčových funkcích a ve vedení odborných úseků
pracovníky s příslušným vzděláním a kvalifikací, a to především lidi zkušené, kteří podobný
projekt již realizovali. Jinými slovy, ne lidi, kteří se na takový projekt jdou učit. Právě
náročnost na počet zaměstnanců po celé dlouhé období přípravy a realizace, je vedle finančních
nákladů jeden z důvodů, proč se budou realizovat především SMR, jež se mají vyznačovat
kratšími průběžnými lhůtami.
Ve vládních materiálech této i předešlé vlády (pro jaderné bloky Dukovany 5 a 6, Temelín 3 a
4, malé modulární reaktory) byly zpracovány odhady na přípravu nových odborníků pro výstavbu a
provoz jaderné energetiky ve výši až 8 000 lidí, a to u všech účastníků výstavby v ČR. Také
nové programy pro prodloužení provozu jaderných bloků Dukovany 1 až 4 až na 80 let vyvolávají další
nároky na odborníky, a to ve všech oborech nutných pro tuto činnost.
Trochu historie
Zmíněná situace pro Českou republiku není úplně nová. Původní československý jadernýprogram
elektrárny V1-Jaslovské Bohunice a V2-Dukovany zajišťoval i na českém území slovenský investor
IVES, resp. Slovenské elektrárenské podniky. Po zastavení původního projektu V2 Dukovany
v roce 1976 byl rozhodnutím vlády převeden projekt pod České energetické závody, které byly
postaveny před obdobný problém – mít odborníky pro výstavbu jaderných zdrojů. Z realizace
programu klasických zdrojů měly České energetické závody sice dostatek expertů pro výstavbu
klasických částí jaderných elektráren, ale téměř nikoho pro jaderné části a jejich specifika.
Rozhodnutí vedení Českých energetických závodů
Rozhodnutím vedení společnosti Českých energetických závodů (zejména tehdejšího generálního
ředitele Miroslava Kubína), které mělo velký respekt z nepoznaného, byly realizovány
postgraduální kurzy v oblasti projektování jaderných elektráren a tove spolupráci s ČVUT
Praha a VUT Brno a také byla stanovena povinnost pro většinu budoucích pracovníků investora,
budoucího provozovatele a projektanta, že musí prokázat takto doplněné jaderné vzdělání. Bez
výjimek. To byl jeden ze základních kamenů úspěchu přípravy a realizace jaderné elektrárny Dukovany
1 až 4 a návazně Temelína 1,2. Vezměme si poučení i pro dnešní situaci.
Projekt MOZAIKA
Zavést vzdělávání z oblasti projektového řízení a financování se pokusil bývalý zmocněnec
vlády pro výstavbu jaderné energetiky Jaroslav Míl. Vzdělávací projekt MOZAIKA měl za cíl předat
základní informace o jaderné energetice a její výstavbě pro všechny účastníky výstavby. A to jak
pro stavební úřady, dotčené orgány státní správy, investora, projektanty, dodavatele,
subdodavatele, finanční instituce i dotčená ministerstva. Po odvolání Jaroslava Míla z funkce
zmocněnce se projekt de facto nerealizoval. Snaha o podporu vzdělávání byla eliminována hrou „
z jaké to bude kapitoly státního rozpočtu“. Úředníci to zkrátka umí „zahrát do autu“.
Odpor proti vzdělávání
Proč vlastně existuje odpor proti vzdělávání v oblasti projektového řízení a financování
velkých energetických a jaderných projektů? Co jsou příčiny? Určitý vliv měla a má preference OZE a
nepodpora jaderné energetiky. Dalšími důvody je ve velké většině vliv „šéfů“, kteří nemají tento
druh vzdělání. V neposlední řadě za nepodporou vzdělávání v oblastech projektového řízení
a financovaní stojíuniverzity, které nemají učitele pro tento obor.
Dnešní stav vzdělávání pracovníků pro výstavbu na universitách
Současnéuniverzitnívzdělávání pro jadernou energetiku je zaměřeno na jednotlivé technické
obory, které se uplatní při projektování, konstruování, a ve speciální oborech, výzkumu a při
provozu a údržbě jaderných zdrojů a sítí. Tento druh vzdělávání v jednotlivých dílčích
oblastech nabízí technické univerzity (VUT BRNO, ČVUT, ZČU, VŠB, TU Liberec a další).
Jediná výjimka v oblasti projektového řízení a financování je VUT Brno
Jedinou výjimkou je dosud VUT Brno, kde na fakultě elektro a komunikačních technologií, na
energetickém ústavu vedeném prof. Petrem Tomanem je obor jaderná energetika, a tam se i vyučuje
předmět „Výstavba jaderných elektráren“ (garant prof. Karel Katovský). V letošním školním roce
budou první absolventi v počtu cca 10 inženýrů.
Co s tím?
V souvislosti s kontraktem pro EDU II politici, vládní činitelé a šéfové sdružení
firem, kteří se ucházející o podíl na výstavbě jaderné elektrárny, vyvíjejí tlak na
hlavního dodavatele z Koree, aby „zvýšil % podíl domácího průmyslu“. Většinou zdůrazňují
hmotné dodávky a v diskusích zanedbávají nutný inženýring českých firem, který by při
dostatečných kapacitách společností z ČR vytvářel předpoklady pro větší podíl nehmotných i
hmotných dodávek, a který v prvních cca 5 letech po podpisu kontraktu má hodnotu desítek mld.
Kč. Bohužel firmy z ČR nemají dostatek inženýrů a odborníků s dostatečným jazykovým
vybavením a certifikací pro projektování, konstrukci, technologické postupy a obchodní činnosti.
Tento deficit kompetencí nám dosud neumožňuje vyšší typy dodávek a subdodávek s kvalitní
kompletací stavebních dodávek a dodávek strojních, elektro, řídících systémů a dalších částí
elektráren, které jsou založené na špičkovém inženýringu. Proto podíl našeho průmyslu bude
pokulhávat za našimi přáními, neboť i při výběru subdodavatelů se ukazuje, že nemáme základní
předpoklady pro kvalitu dodávek (např. certifikací - tzv. ASME kódy).
Smutnou realitou je také skutečnost, že se nesoustředíme na větší podíl inženýrských prací při
servisu a údržbě jaderných zdrojů pro očekávaných celých 80 let období provozu a mluvíme především
o hmotných dodávkách.
Investovat do lidí
Rozhodli jsme se v ČR pro rozsáhlý jaderný program – nové 2 bloky v Dukovanech, nové
2 bloky Temelíně, předpokládaných několik bloků v malých modulárních reaktorech a
v neposlední řadě pro prodloužení životnosti prvních 4 bloků v Dukovanech na cca 80 let,
což vyvolá další požadavky na lidské kapacity. Pokud tento program myslíme vážně, tak se musíme i
vážně zamyslet na předpokladech pro naplnění takto rozsáhlého programu. Musíme si uvědomit, že je
ve hře 5 až 18%investičních nákladů z celkových za odhadem1800 až
2000 miliard korun v dnešních cenách,pro zajištění inženýrských činností.
Rovněž státy v EU a zejména v okolních zemích řeší a budou řešit obdobný problém, včetně
zajištění budoucího provozního a údržbového personálu. Země, které dosud nemají provozované jaderné
elektrárny (jako např. Polsko) jsou a budou v daleko horší situaci než ČR a budou „lovit“
odborníky kde se dá.
Jak by měl program přípravy odborníků pro jadernou energetikuvypadat?
Stát usiluje o kontrolu nad výrobními částmi jaderné energetiky, jak v ČEZu, tak i ve
společnosti Elektrárna Dukovany II. Protože chce mít kontrolu nad výrobou elektřiny z jaderné
energetiky, tak musím mít kontrolu nad jejich výstavbou a logicky musím podporovat i dosud
chybějící vzdělávání a navazující činnosti programu, který by měl trvat nejméně do konce tohoto
století.
K tomu je nutno mít i dlouhodobý projekt přípravy jaderného personálu pro výstavbu pro
všechny aktivity související s přípravou, studiemi, průzkumy, projektováním, povolováním,

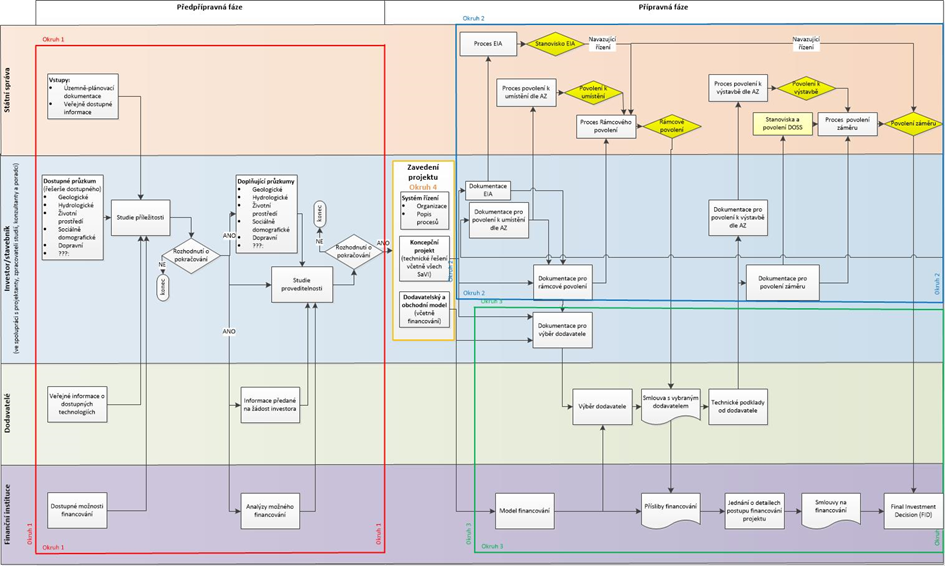

dodavatelským systémem, kontraktací a financováním - viz Okruhy 1 až 4 na obr.1:

A dále musí projekt přípravy personálu pro výstavbu zahrnovat realizační a spouštěcí činnosti
vč. řízení dodavatelů a jejich koordinaci, zpracování prováděcích projektů a dodavatelské
dokumentace, činnosti technických dozorů, dokumentace programů spouštění, průvodní technické
dokumentace, dokumentace skutečného provedení, programy zkoušek a přejímání zařízení, zkušebního

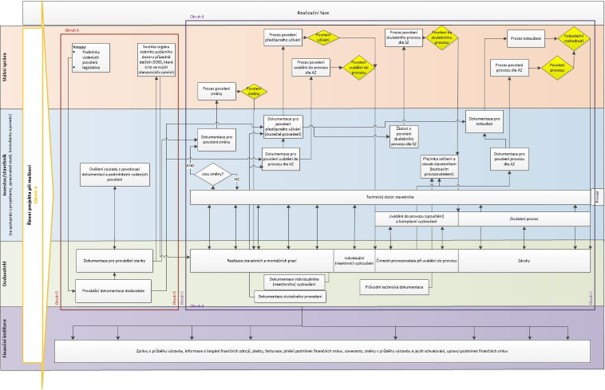

provozu a kolaudace -viz kruhy 5 až 8 na obr 2:
Program vyškolení musí zahrnovat všechny účastníky výstavby,tj.investory, budoucí
provozovatele, stavební úřady, dotčené orgány státní správy, projektanty, dodavatele,
subdodavatele, banky, dohledové instituce a ministerstva – a to jak v technických oborech, tak
i ve výstavbových činnostech se znalostí projektového řízení a financování.
Stojí to za to, neboť pokud odhadneme výše uvedenou jadernou strategii na výše zmíněných 1800
až 2000 miliard korun, tak se jedná o inženýrský program v dnešní hodnotě až 350
mld. Kč s velkou přidanou hodnotou a multiplikačním faktorem do mnoha oblastí národního
hospodářství a s exportním potenciálem.
Je nutno zdůraznit, že nejde jen o počet pracovníků s jakýmkoliv vzděláním, ale o
experty, kteří mají kompetenci v příslušných činnostech. Především zkušení odborníci snižují
riziko zpoždění a zdražení přípravy, výstavby a spouštění, které ve finančním vyjádření, jak
ukazují příklady z výstavby posledních jaderných zdrojů v Evropě a v USA, může být
enormní.
20. 8. 2026
